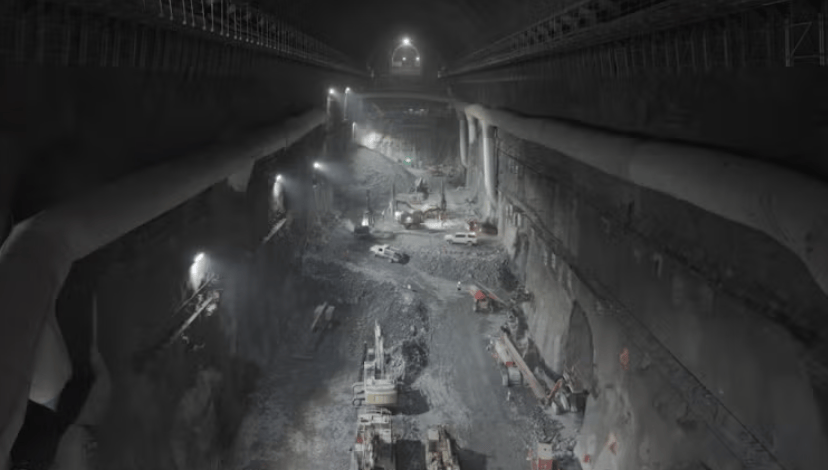

9月20日,澳大利亞Snowy Hydro宣布,Snowy 2.0抽水蓄能項目地下電站正式啟動永久混凝土澆筑,工程由地下洞室開挖逐步轉入電站內部結構施工和機電設備安裝準備階段。地下機器大廳和變壓器大廳開挖完成度已超過90%,項目團隊開始為6臺可逆式水輪發電機組安裝進水閥、蝸殼及其他核心設備。

據悉Snowy 2.0地下電站位于地下近1公里處,機器大廳長約251米、高約52米,變壓器大廳長約223米、高約46米。兩座主洞室之間的6條連接隧洞已全部完成開挖,后續將安裝輸電和變壓設備,把6臺發電機輸出電力送往高壓變壓器系統。
未來數月,施工團隊將安裝首批超過1400件預制混凝土構件,用于形成發電設備、變壓器及相關機電系統的內部安裝結構。項目配置的6臺可逆式水輪機已全部運抵澳大利亞,單臺高壓變壓器重量超過400噸,目前正在進行最終測試。
據了解Snowy 2.0通過約27公里混凝土襯砌隧洞連接Tantangara水庫和Talbingo水庫,并配套約20公里施工及輔助隧洞。項目新增裝機容量2200MW,設計儲能規模約350GWh,主廠房、輸水系統、調壓設施及上下水庫進出水口均采用地下或半地下工程體系。
今年2月,項目第四臺隧道掘進機Monica完成調試,用于開挖17公里引水隧洞穿越Long Plain Fault Zone的區段。當時Snowy 2.0整體完成度已超過70%,地下洞室累計開挖量超過73.3萬立方米,主廠房區域已完成46次永久混凝土澆筑。此次9月節點進一步轉入大規模內部結構和設備安裝準備。
