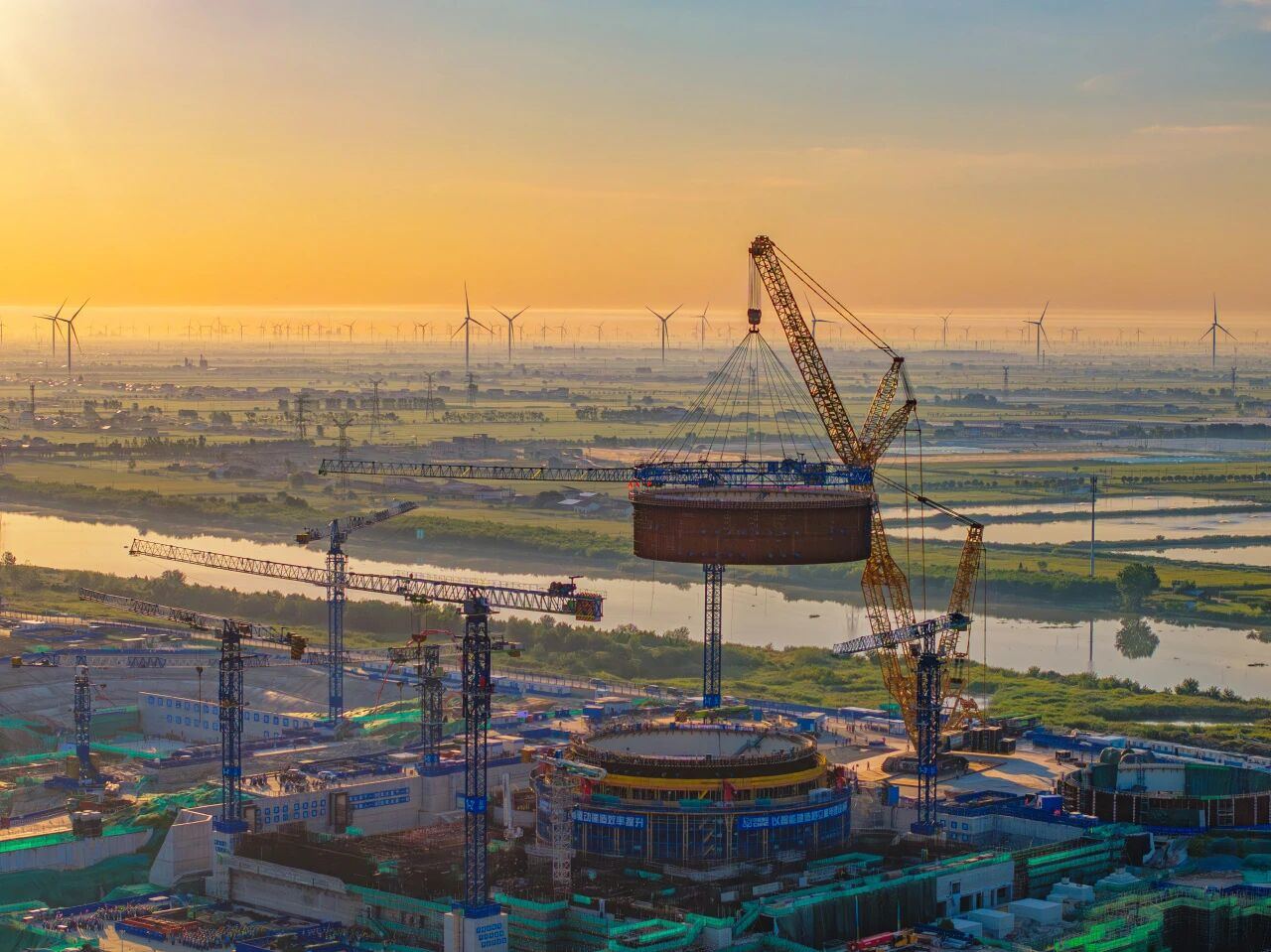

據了解,本次吊裝的模塊三采用兩層筒體壁板拼裝結構,模塊自重133噸,整體起吊重量達258.52噸,模塊本體高度11米,吊裝就位標高15.75米。隨著模塊平穩落位,已安裝完成的模塊一、模塊二與模塊三連為一體,安全殼鋼襯里筒體累計整體高度達到31.45米。

安全殼是核島的核心安全屏障,鋼襯里作為安全殼重要組成部分,采用模塊化預制、現場拼裝的施工方案,筒體共分為6個模塊依次開展吊裝作業。此次模塊三吊裝任務圓滿完成,標志著江蘇徐圩核能供熱發電廠1號機組安全殼鋼襯里筒體安裝工作進度過半,為后續剩余筒體模塊施工以及穹頂吊裝等重大節點任務打下堅實基礎。
據悉,作為國家“十五五”開局重點推進的核能項目,江蘇徐圩核能供熱發電廠兼顧發電與工業供熱功能,建成后將充分發揮核能清潔低碳、穩定連續的能源優勢,助力區域能源結構轉型,為地方綠色低碳產業發展注入強勁核能動力。中核蘇能充分發揮項目業主的“主人翁、主心骨、主力軍”作用,嚴格落實核安全管理要求,項目團隊全過程精細管控吊裝工藝、設備狀態與現場作業流程,攻堅克難保障節點按期實現,持續以高標準推進工程建設。
